2019年8月30日,西蓝集团用户发展部组织对洪庆地铁九号线紫霞三路站次高压管道碰口改线实施作业,经过19小时的紧张作业,碰口改线作业顺利完成,经后期检测验收,状况一切正常。人员组成为总指挥王望龙、副总指挥王晓瑞,技术总工杨艳荣,安委会谢普森、胡昌峰,现场监督李勇鹏、李东亮、李鹏飞、王闯良及各监测点人员参加。

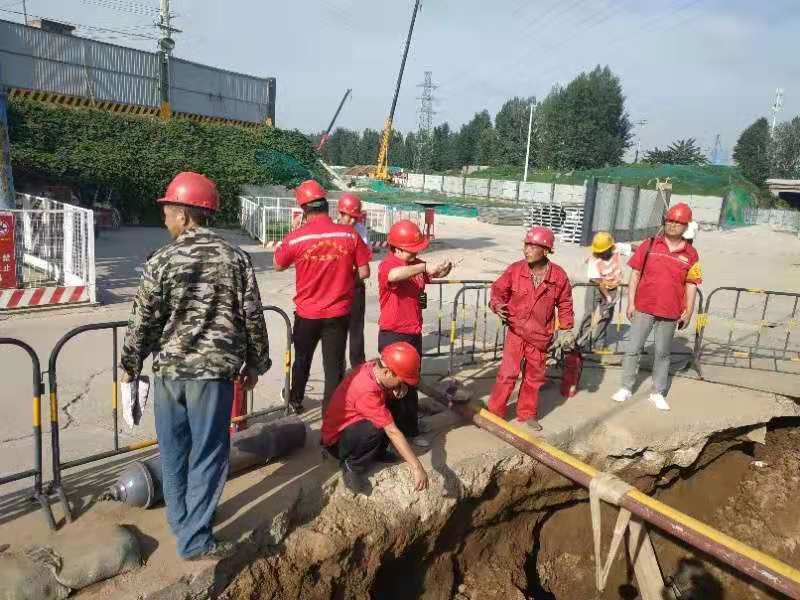

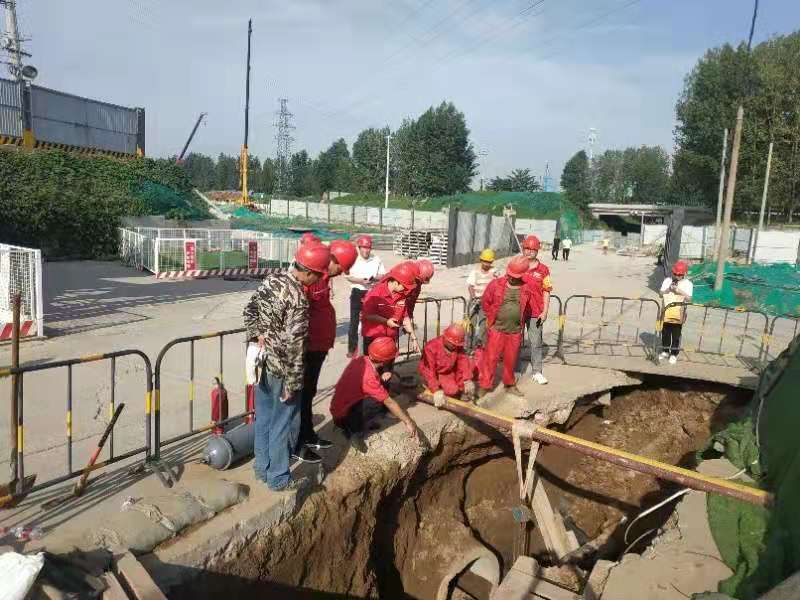

上午8时,随着现场总指挥的一声令下,洪庆地铁九号线紫霞三路站次高压碰口改线实施作业正式开工。碰口前通过停气管段氮气置换、置换完成后,对四个接口处进行断管及连接新管、新管连接完成后(探伤合格)缓慢升压置换停气管段、置换完后,升压至正常压力检漏,停气管段恢复供气等流程后,于31日凌晨2时,洪庆地铁九号线紫霞三路站次高压碰口改线实施作业顺利完成。
本次作业实施地点在紫霞三路地铁口共四处碰口点,由用户发展部牵头、管网运行部、集团安委会、中建华阳监理公司、江苏中天施工单位共同完成碰口作业。为确保施工质量和安全,保障燃气正常供应。公司领导高度重视,精心组织,科学安排,全体人员牢固树立质量第一、安全第一,以人为本的思想,严格执行有关技术质量标准、设计和建设单位技术质量要求,实行三级质量管理方法,确保工程质量优良,碰口一次性完成。
本次属于次高压碰口作业,管线运行压力等级高,管径大,为集团公司后期次高压大口径碰管作业方案的编制、施工组织和现场管理积累了一定的实际经验、操作方法、措施,为今后类似的施工提供了相应的参照依据。
